반응형
0. 개요
스프링부트와 슬랙을 연동하는 방법은 내가 알기로 2가지 방법이 있다.
- Incoming Webhook
- API
1. Webhook Url 구현 방식
Incoming Webhook 방식은 앱 혹은 서비스로부터 슬랙에 알림을 보내는 가장 간단한 방법이다. (슬랙피셜)
Incoming Webhook을 사용하게 되면 고유 Url이 생성되는데 여기에 메시지를 보내는 방식이다
Webhook 방식은 주제가 아니기 때문에 간략하게만 설명하겠습니다.
Webhook 생성 참고링크
@Component
class SlackWebhookUtils(
private val slackClient: SlackClient,
@Value("\${feign.slack.url}") private val slackWebhookUrl,
) {
val slack =
fun sendMessage(
webhookUrl: String,
message: String,
quoteColor: String,
) {
val slack = Slack.getInstance()
try {
slack.send(
webhookUrl,
payload { p ->
p.attachments(
listOf(
Attachment
.builder()
.color(quoteColor)
.fields(
listOf(
Field.builder()
.value(message)
.valueShortEnough(false)
.build()
)
).build()
)
)
}
)
} catch (e: IOException) {
e.printStackTrace()
}
}
}
파라미터 설명
- webhookUrl: 생성한 웹훅 url
- message: 전달할 메시지 문구
- quoteColor: 슬랙에서 인용구를 보낼때 좌측에 나타내는 인용구 바 색깔
2. API를 이용한 구현 방식
Q. Webhook으로도 충분히 대응이 가능한데 왜 API를 사용하나요?
A. Webhook은...스레드를 달 수가 없어!!!
이게 뭔 소리냐? 슬랙은 신기하게도 메시지에 스레드를 달기위해선 아이디가 아닌 등록한 시간값을 알아야한다.
그래서 답글을 달고싶다면 API방식을 통해서 thread_ts 라는 값을 구해야한다.
2-1. 사전 작업
슬랙 API를 보내기 위해 우선 토큰 값을 설정하자
메뉴는 내 앱목록 > OAuth & Permissions > 토큰 생성

그 다음 화면을 내리다 보면 Scope이란 영역을 찾을 수 있는데, 쉽게 말해 권한 설정이라 생각하면 된다.
우리는 메시지를 보낼거니 chat:write 권한을 주자

이제 메시지를 보낼 슬랙채널에 봇을 추가해주면 사전작업은 끝이다.
2-2. 실제 구현
위에랑 다르게 이번엔 슬랙을 빈으로 등록하자
@Configuration
class SlackConfig(
@Value("\${feign.slack.token}") private val slackToken: String,
) {
@Bean
fun slackClient(): MethodsClient {
return Slack.getInstance()
.methods(token)
}
}
실제 코드
@Component
class SlackUtils(
private val slackClient: MethodsClient,
@Value("\${feign.slack.channel}")private val slackChannelId: String,
) {
fun sendMessage(): String {
try {
val response = slackClient.chatPostMessage {
it.channel(slackChannelId)
.text("본문")
}
return response.ts
} catch (e: SlackApiException) {
throw R3Exception(ErrorCode.INTERNAL_SERVER_ERROR)
} catch (e: Exception) {
throw R3Exception(ErrorCode.NOT_FOUND)
}
}
fun addThread(timestamp: String) {
try {
val response = slackClient.chatPostMessage {
it.channel(slackChannelId)
.text("스레드")
.threadTs(timestamp)
}
println(response)
} catch (e: SlackApiException) {
throw R3Exception(ErrorCode.INTERNAL_SERVER_ERROR)
} catch (e: Exception) {
throw R3Exception(ErrorCode.NOT_FOUND)
}
}
}
sendMessage() 함수는 Slack의 chatPostMessage()라는 기능을 통해 슬랙에 메시지를 보낸다.
addThread()는 sendMessage() 함수를 통해 받아온 ts 값

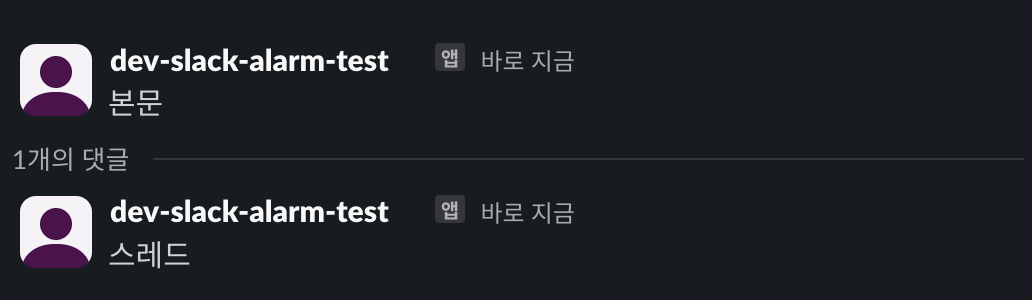

2-3. 결과
